Vindpark Ørsted

Norddjurs Kommune

Informationsside om forslag til et vindmølleprojekt syd for Ørsted

Seneste status: Politisk prioriteret (afventer en evt. igangsættelse af lokalplanproces)

Har du spørgsmål eller lyst til at præge projektet, er du meget velkommen til at kontakte os!

Fakta om Vindpark Ørsted


Foreløbigt udkast

Vindmøller:

  • Fire vindmøller med en totalhøjde på 150 meter (målt fra terræn til vingespids)
  • De fire vindmøller vil erstatte fem ældre, eksisterende vindmøller i området
  • Kapacitet: 18 MW
    ㅤ

Batterianlæg: Et mindre antal containere
ㅤ

Forventet produktion: Cirka 52.000 MWh/år, hvilket svarer til:

  • Det årlige elforbrug for ca. 11.500 husstande.
  • CO2-besparelse på ca. 19.600 tons hvert år.
    ㅤ

Grøn pulje: Cirka 5,6 mio. kr. til lokale, grønne tiltag (ansøges af lokale borgere)
ㅤ

Samarbejde med fjernvarme: Projektet udvikles i samarbejde med Allingåbro Varmeværk, så lokal grøn strøm fremover bidrager til fjernvarmen. Samarbejdet skaber på den måde værdi lokalt og indirekte medejerskab til gavn for borgerne.
ㅤ





Om vindparken


Green Wind A/S ønsker at etablere en vindpark mellem Ørsted og Allingåbro i Norddjurs Kommune bestående af fire nye vindmøller, der erstatter fem eksisterende vindmøller samt etablering af batterianlæg (BESS).

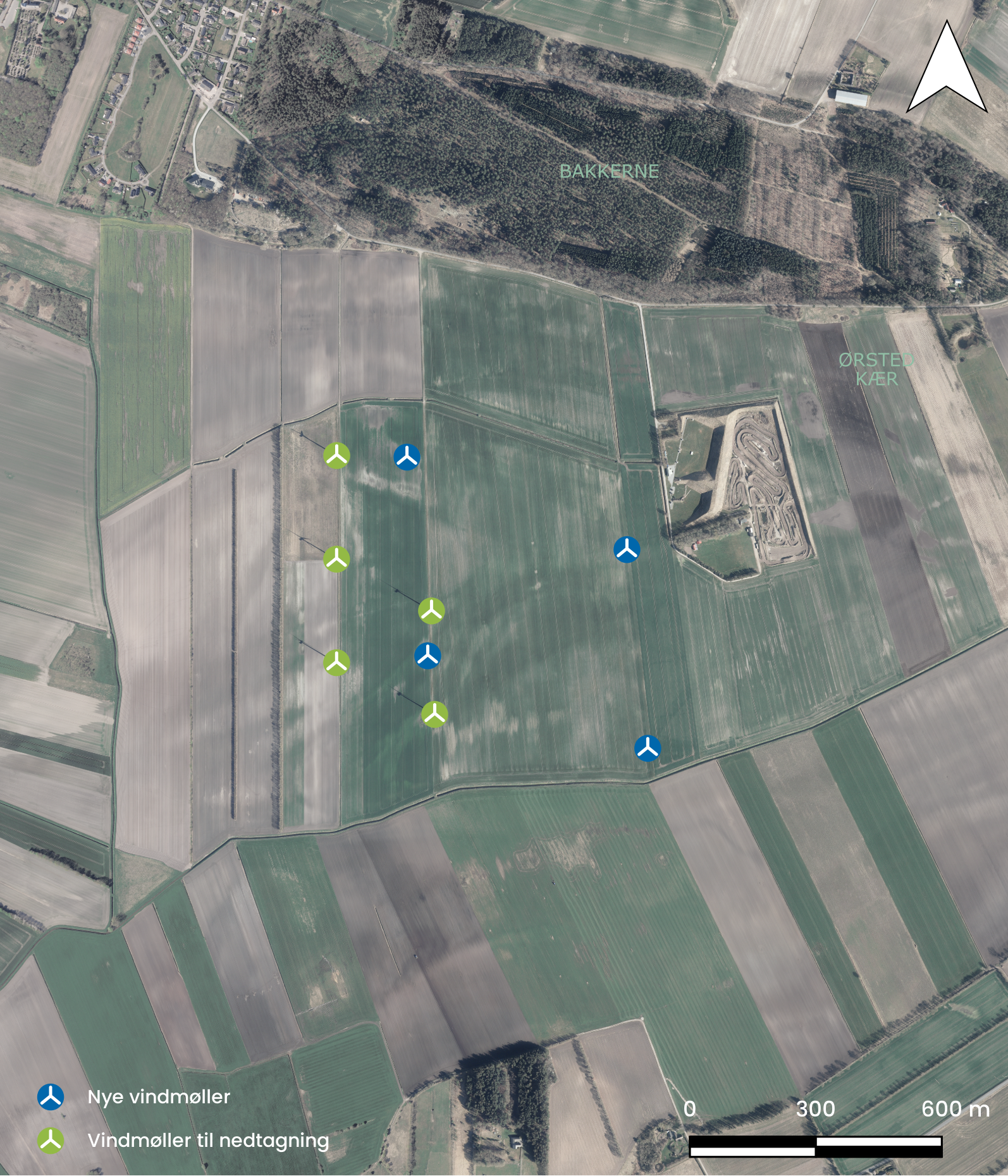

Vindmøllerne vil have en totalhøjde på 150 meter (målt fra terræn til vingespids). Vindmøllerne placeres i et parallelogram for at sikre god udnyttelse af vindforholdene og et harmonisk visuelt udtryk i landskabet.

Projektområdet er beliggende i den vestlige del af Norddjurs Kommune sydøst for Ørsted.

ㅤ

Tidslinje for projektet


  • September 2025 – Møde med Ørsted Fjernvarmeværk og Allingåbro Varmeværk med henblik på at afsøge muligheder for at bidrage til grøn og billig varmeforsyning til lokalsamfundet
  • November 2025 – Projektansøgning indsendt til Norddjurs Kommune i forbindelse med deres ansøgningsrunde oktober-december 2025. Ansøgningen kan læses her
  • Januar 2026 – Nabobesøg hos helt nære naboer for at informere om projektet og give dem mulighed for personlig dialog, hvor de kan komme med input til projektet. Alle nære naboer modtog informationsbrev og -hæfte
  • September 2026
    – Politisk prioriteret af Kommunalbestyrelsen i Norddjurs Kommune d. 15. september 2026. Læs referatet fra mødet her
    – Møde med Allingåbro Varmeværk med henblik på at etablere et samarbejde om grøn og lokalproduceret energi
    – Norddjurs Kommune inviterer Green Wind til dialog om projektets muligheder

Næste skridt: Onsdag den 18. november 2026 inviterer Norddjurs Kommune til offentligt møde om vedvarende energianlæg. Vi deltager med Vindpark Ørsted, så kom og mød os og hør mere om projektet. Læs mere om mødet og hvordan du tilmelder dig her.

ㅤ



Har du idéer og ønsker til projektet?


I forbindelse med den videre udvikling af energiprojektet ved Ørsted ønsker vi at høre fra dig. Dine lokale erfaringer og perspektiver giver værdifuld viden om området og hjælper os med at forstå, hvad der har betydning for naboer og lokalsamfund. Derfor vil vi gerne høre, hvad du mener er vigtigt, og hvilke idéer eller ønsker du mener, projektet kan understøtte.

Dine input indgår som inspiration i det videre arbejde med at forme projektet, således det bedst muligt afspejler lokale idéer og ønsker.
