Energipark Knudsbøl

Kolding Kommune

Informationsside omkring energiprojektet nord for Jordrup

Her på siden kan du følge med i den seneste status på projektet. Arbejdet med at udvikle et VE-anlæg er en løbende, dynamisk proces, hvor ændringer kan opstå som følge af dialog med både naboer, lokale interessenter og kommunen. Derfor kan informationerne om projektet blive justeret i takt med, at planlægningen skrider frem.

Har du spørgsmål eller input til projektet, er du meget velkommen til at kontakte os!

Om energiparken


Green Wind A/S ønsker at etablere en energipark i Kolding Kommune bestående af fire nye vindmøller, der erstatter tre eksisterende vindmøller, et solcelleanlæg på cirka 64 hektar samt etablering af batterisystemer (BESS).

Vindmøllerne vil være med en totalhøjde på 140 meter (målt fra terræn til vingespids). Vindmøllerne placeres i et parallelogram og er alle placeret i ét af kommunens udlagte vindmølleområder.

Der er udarbejdet et foreløbigt udkast til placering og afgrænsning af solcelleanlægget inden for et samlet projektområde på 75 hektar. Udkastet er udformet med udgangspunkt i en række hen­syn – herunder til omkringliggende naboer, eksisterende naturværdier osv. Afgrænsningen er derfor ikke endelig, men kan justeres og tilpasses i takt med projektets videre udvikling og den løbende dialog med naboer, naturfaglige eksperter, kommunen og øvrige interessenter.

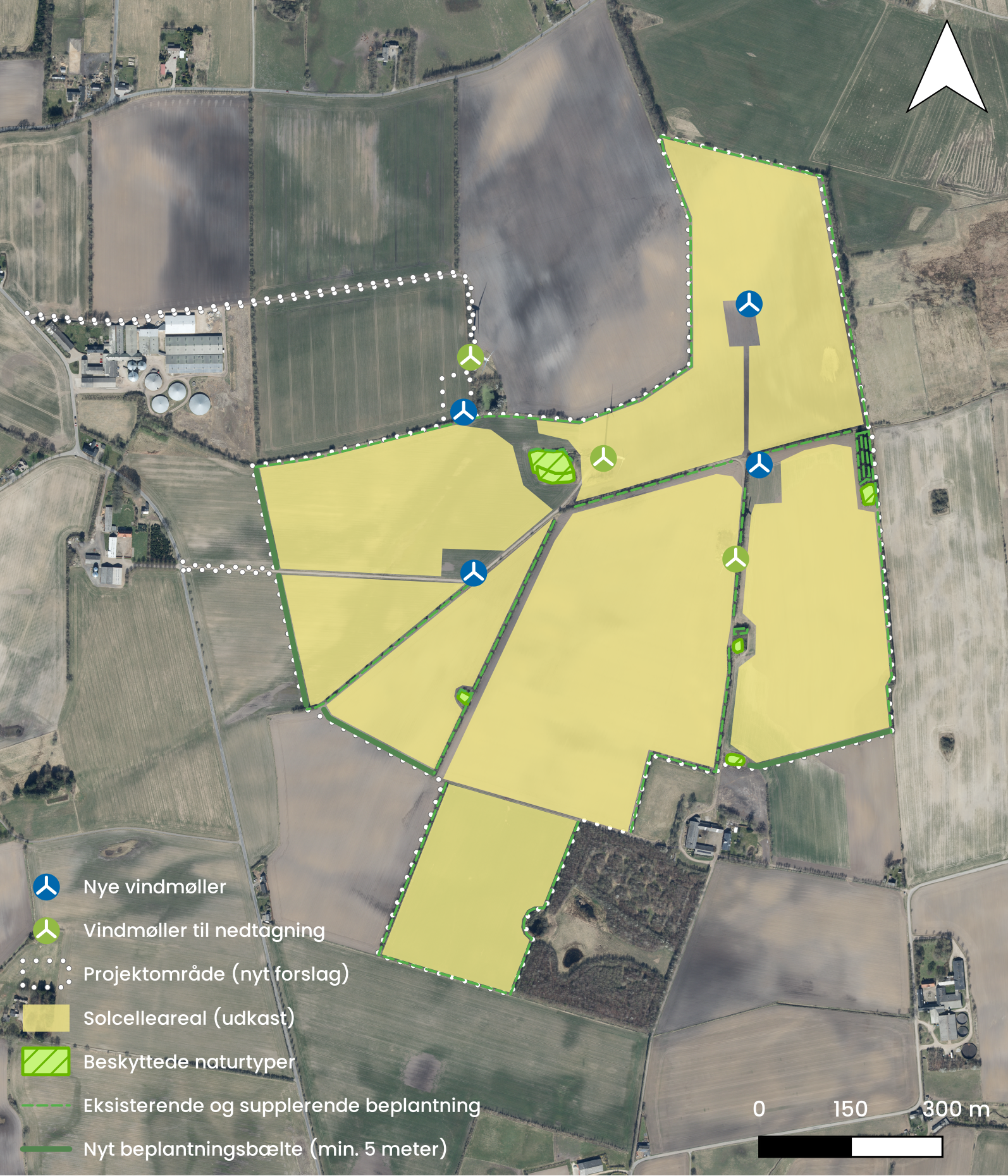

Projektområdet er beliggende i den nordvestlige del af Kolding Kommune mellem Knudsbøl og Hovmose, som ligger nord for Jordrup. På billedet fremgår det foreløbige udkast for Energipark Knudsbøl.

Projektet er for nuværende ikke ansøgt hos Kolding Kommune. Vi arbejder i øjeblikket med justeringer af projektet og er i dialog med lokalsamfundet og lokale aktører.





Fakta om energiparken


Vindmøller: Fire vindmøller med en totalhøjde på 140 meter (målt fra terræn til vingespids). De fire vindmøller vil erstatte tre ældre, eksisterende vindmøller fra 2001.

Solcelleareal: ca. 64 hektar.

Forventet produktion: ca. 130.000 MWh/år, hvilket svarer til:

  • Det årlige elforbrug for ca. 28.800 husstande.
  • CO2-besparelse på ca. 51.300 ton hvert år.

Tidslinje for projektet


  • September 2025 – Nabobesøg hos helt nære naboer for at informere om projektet og give dem mulighed for personlig dialog, hvor de kan komme med input til projektet. Alle nære naboer modtog informationsbrev og -hæfte.
  • Oktober-november 2025 – Invitationer fra naboer til dialog om projektet.
  • November 2025 – På baggrund af dialog med naboer er projektområdet nu justeret fra 114 hektar til 75 hektar.
